詳細信息
2023年1月,因生產需要,長蘆鹽業公司新增泵站一座,急需電力公司完成電力供應。本著加強集團內部協同合作,促進雙方共同發展的原則,電力公司科學安排,合理調度,及時完成了北疏港新增泵站10KV變配電安裝工程。
為確保工程高質量高時效完成,電力公司在第一時間進行現場勘查,并針對臨近春節、工期緊迫的特點,合理調配,迅速確定施工方案,一方面加快工程所需物料的采備,同時與物流公司加強合作,由物流公司承擔工程基礎基座任務;另一方面施工人員主動放棄節假日,加班加點搶工期。經過緊張施工,于1月13日,10KV變配電安裝工程圓滿完成,正式供電,為今后提高鹵水供應打下了堅實基礎。

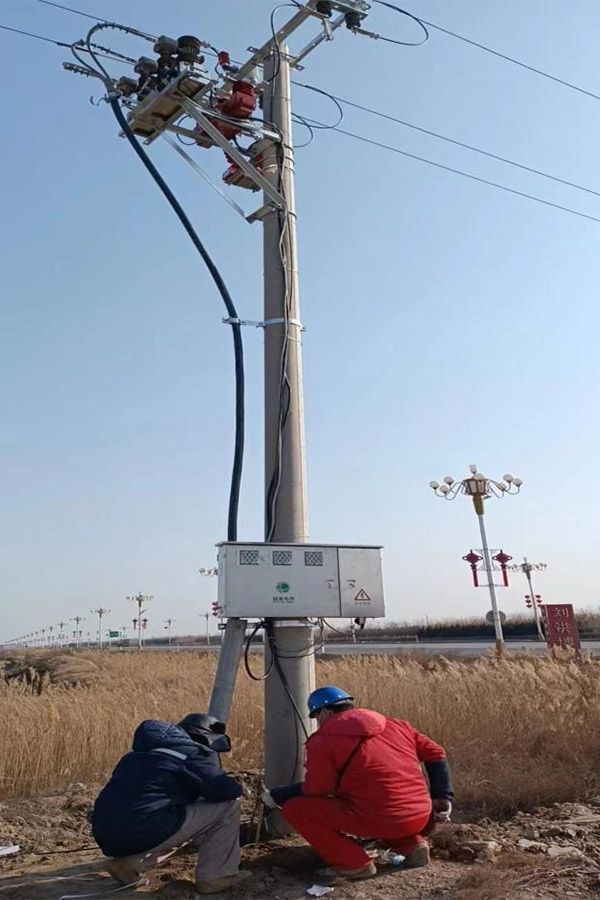

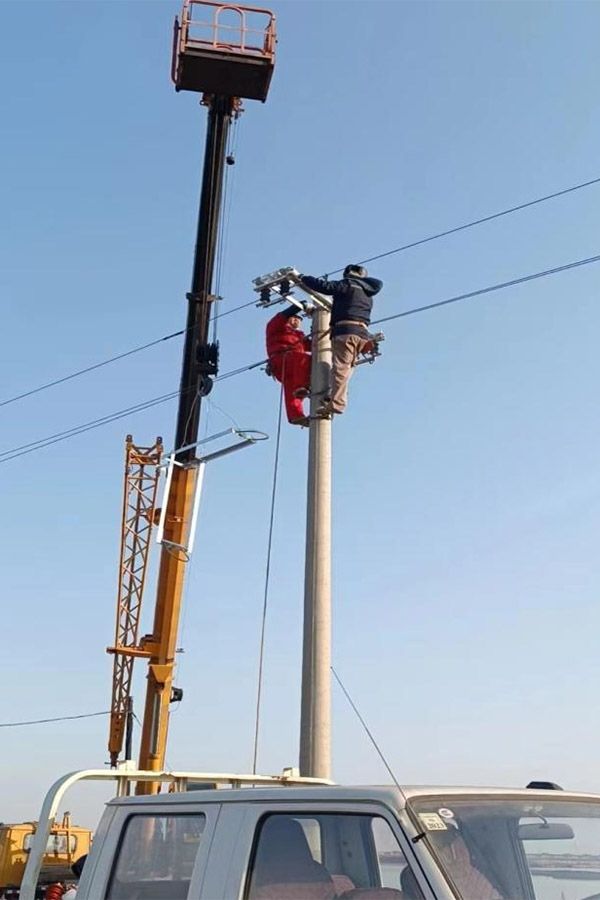

在此次安裝工程中,電力公司共制作箱變基礎1座,高壓電纜接頭箱基礎2座;安裝250KVA箱變1臺、電纜接頭箱2臺、高壓計量1臺、遠程真空斷路器1臺;直埋鋪設高壓電纜1950米。
